太阳能路灯的施工基础预埋如何做?

灯杆定位处挖坑做灯杆基础:公司提供相应规格路灯的基础预埋图纸。

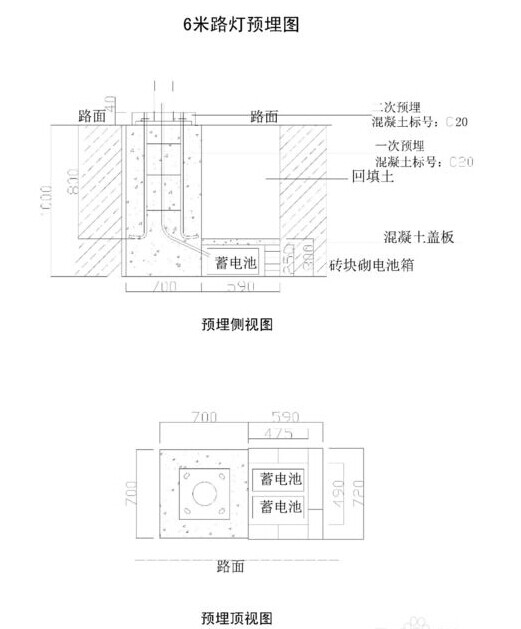

6米路灯预埋图

开挖后要用地线钎探察地下有无障碍物及地下管道,如有应平移让开,切忌野蛮施工。

基坑铺设8厘米厚垫层。

基础浇筑用混凝土应集中加工制作,用搅拌机搅拌均匀,用车辆运输到施工现场。

垫层上浇注混凝土独立基础时,应边浇注边振捣;浇注结束前,应埋设地脚螺栓埋件,对地脚螺栓二次灌净浆。

注意灯杆基础上螺栓保护措施,以防止损伤螺栓。

下预埋穿线管(保护管),应设专人及时对基础出线孔对准蓄电池出线孔,上端口应位于预埋件中部,且高于混凝土预埋件5厘米(以免进水),尽量避免预埋穿线管打弯,其内径不得小于所穿钢丝软管外径的1.5倍,若保护管有弯曲时,不得小于2倍,要尽量避免死弯。下端口要保持稍向下倾斜。管口必须采用东西堵住,避免在施工过程中泥沙等杂物灌入管内堵塞穿线管。

浇注结束后,对预埋件做水平调整,并将混凝土基础面抹平。

安装灯杆基础前,要从两个方位找好垂直度,安装过程中监视垂直度,垂直度偏差不大于5毫米,以保证灯杆的垂直度。
